Ремонт без проекта: четыре точки, где деньги уходят молча

· Артём Левченко · 7 минут чтения

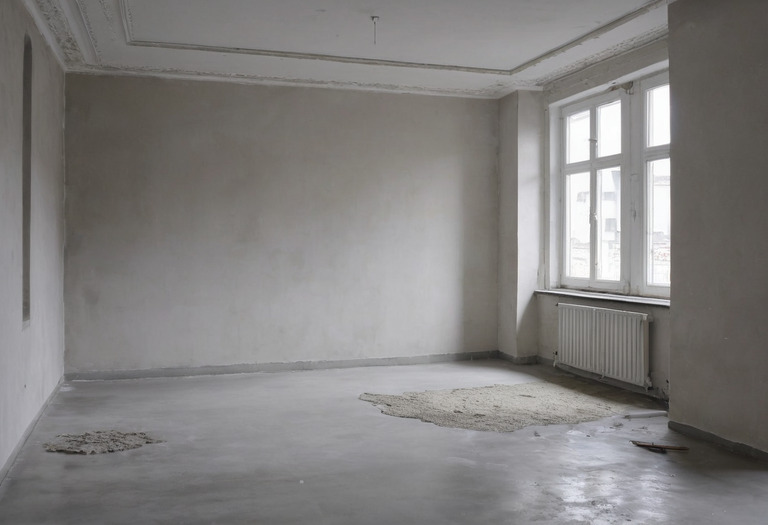

Пустая квартира на черновом этапе ремонта: свежая стяжка, оштукатуренные стены и карандашная разметка мебели на полу
Момент, когда квартира выглядит одинаково при любом сценарии дальнейших решений, — и последний, когда эти решения ещё ничего не стоят

Деньги на ремонте без чертежей уходят не одной крупной суммой, а четырьмя эпизодами, каждый из которых выглядит мелочью в моменте. Проблема в том, что все четыре наступают раньше, чем хозяин квартиры успевает принять решение.

Ремонт устроен неудобно: он идёт снизу вверх и от грязного к чистому, а хозяин квартиры принимает решения ровно в обратном порядке. Сначала выбирается диван и цвет плитки, и только ближе к концу выясняется, где должна быть розетка для торшера, который к этому дивану встанет. Бригада при этом не ждёт — черновой этап проходит быстро и закрывает собой всё, что под ним.

Дальше начинается арифметика, которая на бумаге выглядит безобидно. Подрядчики и сметчики оценивают типичный разрыв между первой сметой и итоговой суммой в 15–30%. Значительная часть этого разрыва — не форс-мажор и не подорожание материалов, а работы, оплаченные дважды: один раз при монтаже, второй — при демонтаже того же самого. Ниже — четыре момента, в которых это происходит чаще всего.

Проект не делает ремонт дешевле. Он делает его предсказуемым — а дорожает именно непредсказуемость.

Точка первая: стяжка встала

Стяжка — самый недооценённый рубеж. В момент заливки в бетоне навсегда фиксируется: отметка чистого пола в каждом помещении, перепады между зонами, уклоны к трапу, разводка тёплого пола и трассы канализации, если они шли в полу.

Про тёплый пол стоит сказать отдельно, потому что здесь ошибка возникает без всякого злого умысла. Греющий контур не укладывают под стационарную мебель без ножек и под встроенную технику — типовые рекомендации производителей задают отступ порядка 10–15 см от стен и не менее 20 см от корпусной мебели, стоящей на полу. Чтобы соблюсти этот отступ, нужно знать, где будет мебель. Если плана расстановки нет, укладчик кладёт контур равномерно по всей площади — и потом под шкафом-купе оказывается перегретый участок, а сам шкаф превращается в тепловую пробку.

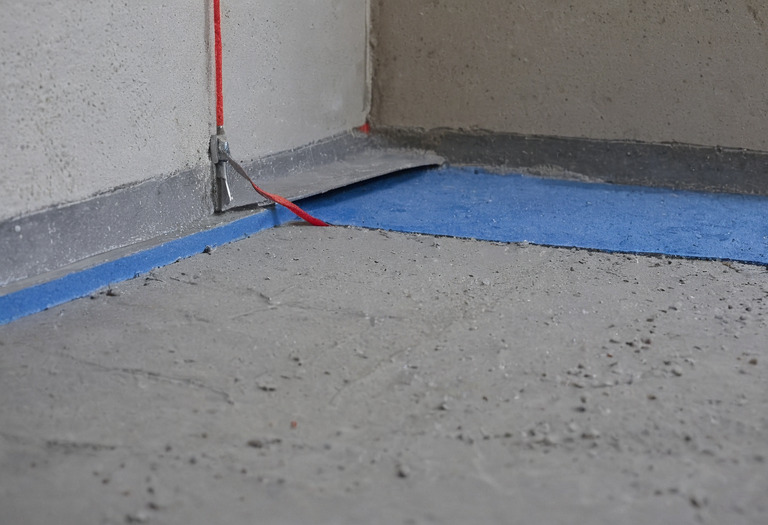

Край свежей цементной стяжки с демпферной лентой у стены и уложенными под ней трубами водяного тёплого пола
Всё, что попало в стяжку, становится частью здания: уровни, уклоны и контур тёплого пола после заливки не двигаются

Возврат к этой точке — самый дорогой из четырёх. Демонтаж стяжки в Москве стоит ориентировочно 250–580 ₽/м² в ценах 2025–2026 годов, обычно с вывозом боя в мешках. Но платят не только за это: залитая заново стяжка снова уходит на сушку.

Важно
28 суток — это срок набора прочности цементно-песчаной стяжки, а не срок готовности под покрытие. Ориентировочный темп высыхания — около 1 см толщины в неделю, то есть слой 5 см сохнет больше месяца. Готовность определяют замером остаточной влажности, а не календарём: уложенный на сырое основание паркет или ламинат поднимется через сезон.

Отдельная история — квартиры от застройщика, где стяжка уже есть, но сделана по минимальному допуску. Что из этого переделывают в первый же год и что можно оставить, разбираем в материале про приёмку новостройки в белой отделке.

Точка вторая: штробы закрыты

Электрика привязывается не к стене, а к мебели. Розетка на высоте 30 см от чистого пола нужна там, где не будет комода; вывод над столешницей — на 110–125 см; блок у изголовья — в тех сантиметрах, где реально окажется тумбочка, а не там, где ровно по центру стены. Рабочие отметки по зонам собраны в отдельном разборе про высоты розеток и выключателей, но их бесполезно применять, пока не решено, что где стоит.

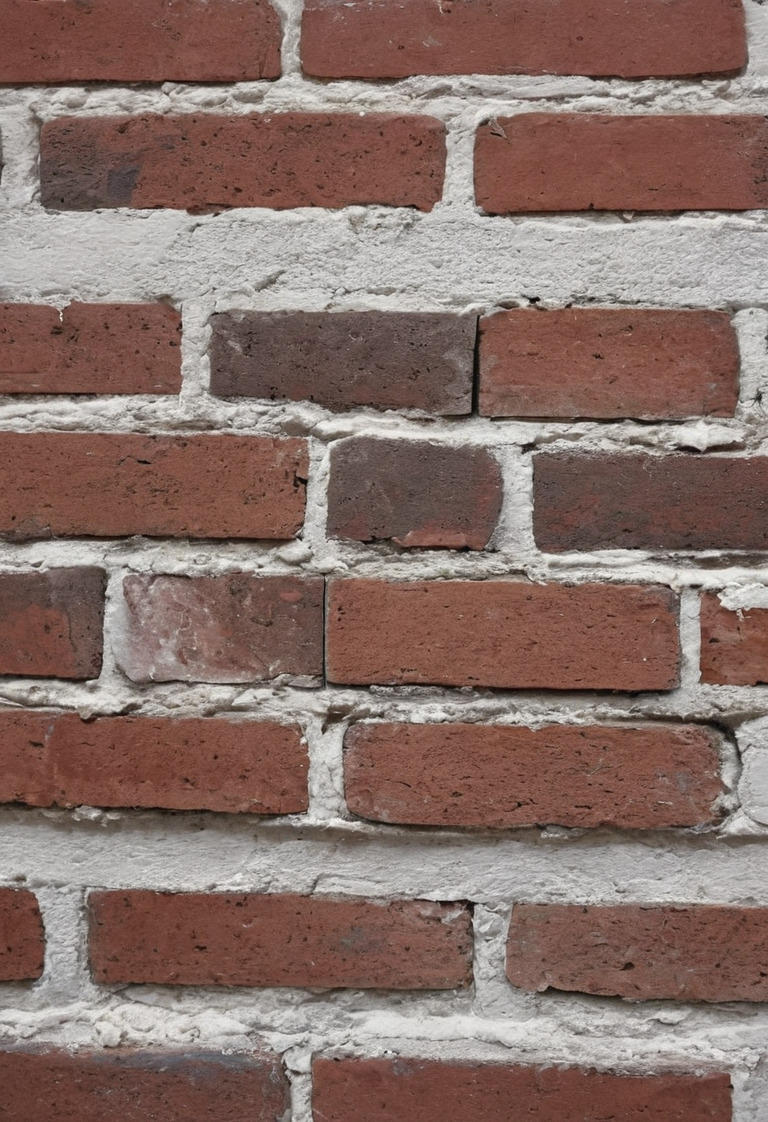

Стена с вертикальными штробами, врезанными подрозетниками и выпущенными концами кабеля
Вертикальные штробы по кирпичной перегородке: горизонтальный рез по несущей панели недопустим — он перерезает арматуру

Сама по себе штроба — недорогая позиция: ориентир на 2026 год по России укладывается в 150–600 ₽ за погонный метр, бетон дороже кирпича и газоблока. Дорого стоит вторая штроба. К моменту, когда выясняется, что телевизор переезжает на другую стену, стены уже оштукатурены и часто загрунтованы. Новая трасса означает: вскрытие штукатурки, штробление, прокладку кабеля, заделку, локальную штукатурку и — почти всегда — перекраску стены целиком, потому что заплатка проявится на свету.

Важно
В панельных домах типовых серий штробление стеновых панелей и плит перекрытий под проводку и трубы прямо запрещено: подпункт 9.11 приложения 1 к московскому постановлению 508-ПП относит к недопустимым и штрабы в горизонтальных швах, и штрабы под внутренними стеновыми панелями, и штрабы в самих панелях и плитах. Причина конструктивная: рез задевает рабочую арматуру и уменьшает защитный слой бетона. Это не вопрос договорённости с бригадой. Как отличить несущую стену от перегородки и что вообще с ней можно делать, разобрано в разборе [двушки в хрущёвке](/proekty/dvushka-hrushchevka-nesuschie-steny/).

Точка третья: плитка на стене

Санузел прощает меньше всего, потому что в нём каждое решение упирается в соседнее. Раскладка плитки задаёт, где окажется шов и куда попадёт лючок; лючок зависит от инсталляции; инсталляция крадёт 15–20 см глубины и двигает всё остальное. Сантиметры, из которых складывается удобство маленького санузла, собраны в отдельном материале про санузел 4 м² — здесь важно другое: после укладки этот набор решений становится монолитом.

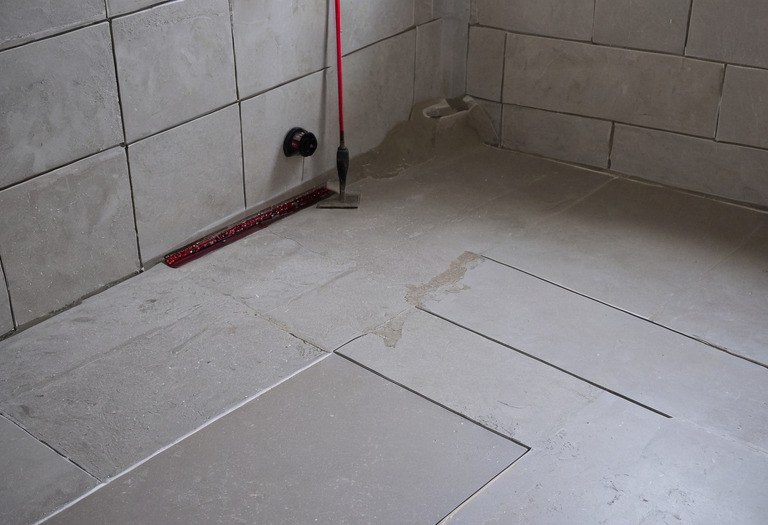

Раскладка крупноформатного керамогранита на полу санузла с лазерной линией разметки и крестиками-клиньями
Раскладку считают до первой плитки: после укладки шов, лючок и положение сантехники перестают быть переменными

Цена возврата считается легко. Демонтаж плитки — ориентировочно от 560 ₽/м², укладка керамогранита — от 800 ₽/м² в ценах 2025–2026 годов, плюс сам материал. К этому добавляется то, о чём вспоминают в последний момент: плитка из другой партии отличается по калибру и тону, и докупить два метра «такой же» через полгода обычно не выходит.

Точка четвёртая: мебель ушла в производство

Кухня и встроенные шкафы делаются 3–12 недель, чаще всего 4–8. Отсчёт идёт не от оплаты, а от утверждённого проекта и финального замера по готовым стенам. Это создаёт ловушку: замер невозможен, пока стены не оштукатурены, а штукатурка невозможна, пока не решено, где розетки — которые зависят от кухни.

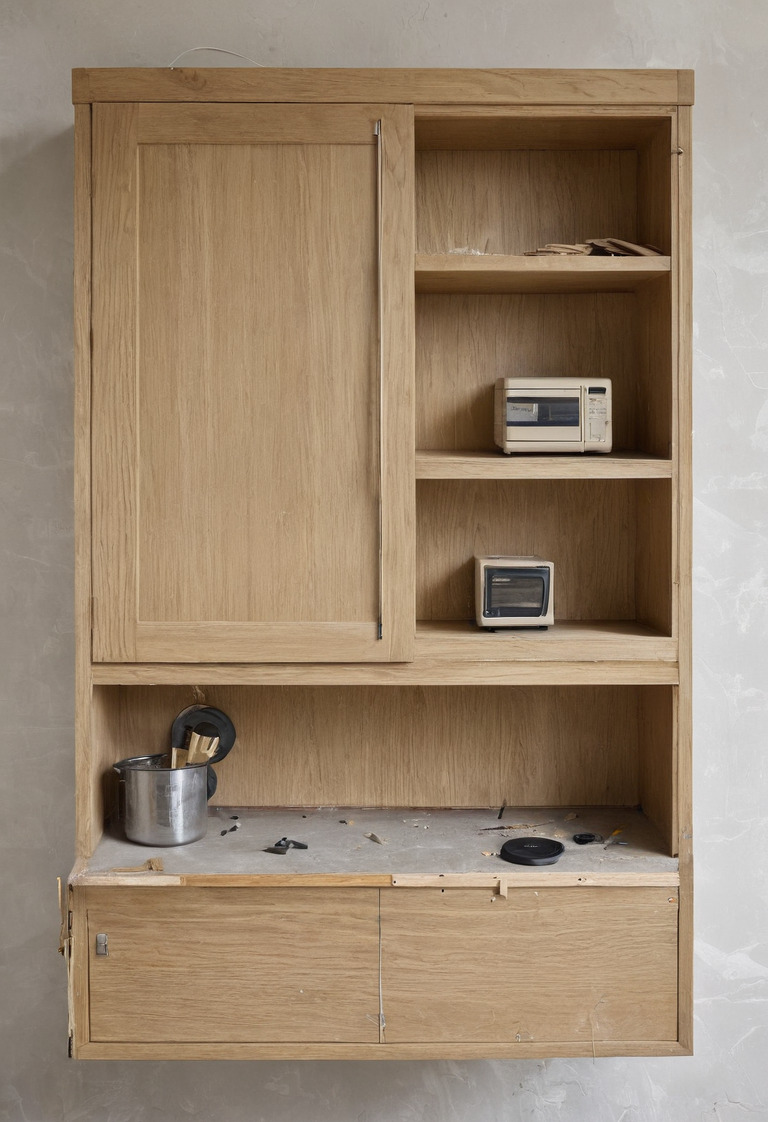

Ниша под встроенную технику в кухонном корпусе с рулеткой, показывающей ширину проёма
Замер ниши делается по готовым стенам, а зазоры под вентиляцию закладываются в чертёж заранее — переделка корпуса стоит недель, а не рублей

Единственный выход из этого круга — развёртки. Не картинка, а чертёж стены в масштабе, где отмечены габариты каждого модуля, высота столешницы, точки подключения и ниши под технику с рабочими зазорами. Такой чертёж делается до штробления, и по нему электрик работает вслепую, не дожидаясь мебели: точки привязываются к модулям кухни, а не к середине стены.

Сколько стоит вернуться назад

Четыре точки невозврата и порядок стоимости отката. Ориентир на 2026 год, Москва и область; в регионах ниже.
ТочкаЧто фиксируетсяЦена возврата
Стяжка залитаУровни пола, уклоны, тёплый пол, трассы в полуДемонтаж 250–580 ₽/м² + повторная заливка и месяцы сушки
Штробы заделаныРозетки, выводы, группы света150–600 ₽/пог. м штробы + штукатурка и покраска стены целиком
Плитка уложенаРаскладка, лючки, положение сантехникиОт 560 ₽/м² демонтаж + от 800 ₽/м² укладка + новая партия материала
Мебель в производствеГабариты модулей, ниши под техникуЗамена модуля или подрезка по месту; срок сдвигается на 3–8 недель

К любой из строк добавляется позиция, которой не бывает в первой смете, — вывоз мусора. Контейнер 8 м³ в Москве в 2025–2026 годах обходится примерно в 6500–9000 ₽, и одна вскрытая стяжка санузла с коридором такой контейнер заполняет.

Что должно быть на бумаге

Полноценный дизайн-проект нужен не всем. Но минимальный комплект чертежей нужен всегда — даже когда планировка не меняется и «просто освежаем». Это пять документов:

План расстановки
Мебель в масштабе с реальными габаритами и проходами. Из него растёт всё остальное; без него остальные четыре чертежа не имеют опоры.
План полов
Покрытия по помещениям, отметки чистого пола, стыки и пороги, зоны тёплого пола с отступами от мебели.
План розеток и выводов
Привязка по высоте от чистого пола и по горизонтали от угла или от края мебели. Плюс выводы воды, канализации и слаботочки.
Развёртки мокрых зон и кухни
Стены в масштабе с раскладкой плитки, лючками, точками подключения и нишами под технику.
План потолка и групп света
Отметки уровней, места светильников, разбивка на группы и выключатели — до штробления, а не после.

Комплект с рабочими чертежами в Москве стоит ориентировочно 1500–4000 ₽/м² (2026 год); отдельные студии заявляют от 700 ₽/м², авторские бюро — заметно выше. На квартире 50 м² это сумма порядка стоимости одного полноценного отката назад. Разбор конкретных объектов, где эти чертежи работали, собран в рубрике с проектами, а отдельные размерные решения — в рубрике с приёмами.

Где проект не спасает

Чертёж перестаёт защищать в тот момент, когда от него отступают устно. «Тут по месту подвинули на десять сантиметров, вам же лучше» — фраза, после которой ответственность размывается: бригада действовала по согласованию, заказчик согласовывал на словах, а плитка уже лежит. Поэтому у отступлений есть цена и без переделки — их нужно фиксировать письменно, хотя бы фотографией чертежа с правкой и датой.

Второе ограничение — контроль допусков. Отклонение оштукатуренной стены от вертикали нормируется таблицей 7.4 СП 71.13330.2017: для простой штукатурки это не более 3 мм на 1 м и не более 10 мм на всю высоту помещения, для улучшенной — 2 мм и те же 10 мм, для высококачественной — 0,5 мм и 5 мм. Проверяется правилом с уровнем. Застройщики сдают стены по нижней границе допуска, и это одна из причин, почему белую отделку так часто переделывают целиком. Если в договоре класс штукатурки не назван, вам сдадут простую — и мебель со скрытым коробом или дверь в уровень стены в неё уже не встанут.

Остальные типовые способы потерять деньги на ремонте — от техники, которая не встала в нишу, до сметы, выросшей на 40%, — разбираются в рубрике об ошибках.

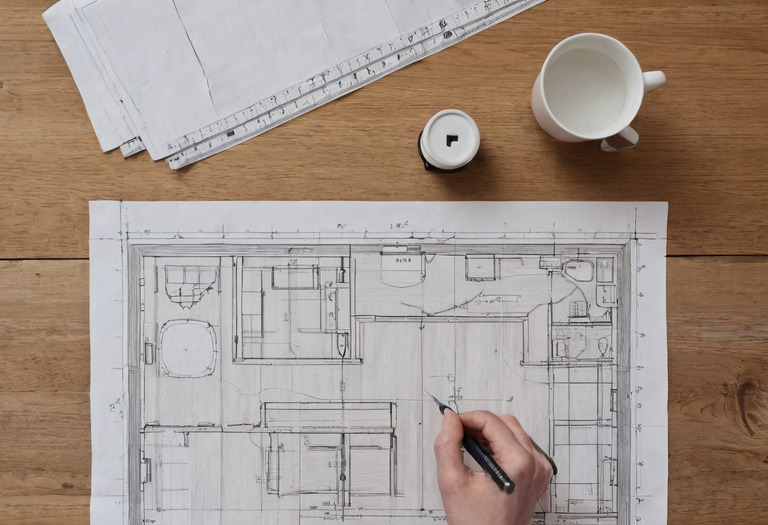

Комплект рабочих чертежей квартиры на столе: план полов, план розеток и развёртка стены
Пять чертежей, которые закрывают все четыре точки невозврата, помещаются в одну папку и делаются за пару недель

Короткие ответы

Можно ли обойтись без дизайн-проекта, если планировка не меняется?
Можно, но чертежи всё равно нужны — хотя бы план расстановки мебели, план полов и схема розеток. Без них бригада делает по своему усмотрению, и переделка ложится на вас, а не на неё.
Сколько стоит полный проект и окупается ли он?
Ориентир на 2026 год для Москвы — примерно 1500–4000 ₽/м² за комплект с рабочими чертежами, бюджетные предложения начинаются от 700 ₽/м². На квартире 50 м² это сопоставимо со стоимостью одной вскрытой стяжки в санузле и коридоре.
Что делать, если стяжка уже залита, а мебель ещё не выбрана?
Зафиксировать расстановку до штробления — это ближайшая точка, которую ещё не прошли. Тёплый пол и уровни уже не изменить, но розетки, выводы воды и свет пока перепланируются без демонтажа.
Через сколько после заливки стяжки можно класть покрытие?
28 суток — это срок набора прочности, а не готовности под пол. Ориентировочный темп высыхания цементно-песчаной стяжки — около 1 см толщины в неделю, а решение принимают по замеру остаточной влажности.
На сколько обычно вырастает смета, если проекта нет?
Подрядчики и сметчики оценивают типичный разрыв между первой сметой и фактом в 15–30%. Часть этого — забытые позиции вроде вывоза мусора, часть — оплаченные дважды работы.
