Кристиан Дизайн

авторский журнал о жилых интерьерах

Дизайнер, прораб и заказчик: где рвётся ответственность за результат

· обновлено · Лариса Дементьева · 9 минут чтения

Складной стол на строительных козлах посреди квартиры в ремонте: раскрытые чертежи, папка с актами, рулетка и лазерный уровень
Пока проект, договор и акты лежат на одном столе, спорить не о чем — расходятся они позже, по разным папкам

Проект, смета и бригада живут в трёх разных договорах, и почти всегда между ними есть щель шириной в одно устное «ну хорошо», сказанное на объекте. Именно в неё проваливаются деньги, когда брак вскрывается через полгода.

В проекте санузла трап стоял у дальней стены, разуклонка шла к нему, гидроизоляция была обмазочная в два слоя с заходом на стены. На объекте прораб предложил сдвинуть трап ближе к стояку: короче отвод, меньше подъёма, дешевле. Заказчик ответил по телефону: «ну хорошо». Дизайнер об этом не узнал — надзор в договоре не покупали. Плитку уложили, санузел приняли, деньги закрыли.

Через семь месяцев у соседей снизу проступило пятно на потолке. Выясняется, что письменно проект никто не менял, актов на гидроизоляцию нет, договор с бригадой — на два листа и без слова «гарантия», а с дизайнером подписан не подряд, а услуги. Каждый участник искренне считает, что сделал свою часть, и каждый прав в границах своей бумаги. Брак живёт между бумагами.

Три бумаги, которые редко сшиты между собой

Право различает работу и услугу жёстче, чем это чувствуется на объекте. По п. 1 ст. 702 ГК РФ «по договору подряда одна сторона (подрядчик) обязуется выполнить по заданию другой стороны (заказчика) определённую работу и сдать её результат заказчику, а заказчик обязуется принять результат работы и оплатить его». По п. 1 ст. 779 ГК РФ «по договору возмездного оказания услуг исполнитель обязуется по заданию заказчика оказать услуги (совершить определённые действия или осуществить определённую деятельность), а заказчик обязуется оплатить эти услуги».

Разница в одном слове: в подряде есть «результат», который сдают и принимают, в услуге — только действия. Подрядчик работает «иждивением подрядчика — из его материалов, его силами и средствами» (п. 1 ст. 704 ГК РФ) и отвечает за их качество. А услуги, оказание которых стало невозможным по вине заказчика, «подлежат оплате в полном объёме» (п. 2 ст. 781 ГК РФ) — независимо от того, что вышло на объекте.

Кто в какой роли и что из этого следует
УчастникТипичный договорПредмет обязательстваЗа что отвечает по умолчанию
Дизайнер, ведущий проектВозмездное оказание услуг, гл. 39 ГК РФДействия: концепция, чертежи, подбор, сопровождениеЗа сами действия и их надлежащее качество; за готовый ремонт — нет
Дизайнер как проектировщикПодряд на проектные работы, ст. 758 ГК РФРазработать техническую документацию и сдать еёЗа ненадлежащее составление документации, включая недостатки, вскрывшиеся на стройке и в эксплуатации (п. 1 ст. 761)
Прораб, бригада, ремонтная компанияПодряд, гл. 37 ГК РФ; с гражданином — бытовой подряд, ст. 730Выполнить работу и сдать результатЗа качество работ (ст. 721), за свои материалы (п. 2 ст. 704), за отступления от договора (ст. 723)
ЗаказчикПринять и оплатитьЗа свой материал и свои указания; за приёмку без проверки (п. 3 ст. 720)

Формулировка предмета важнее шапки. Если в договоре с дизайнером написано «разработать и передать альбом рабочей документации», это ближе к ст. 758 ГК РФ, чем к услугам, — и тогда работает п. 1 ст. 761: проектировщик «несёт ответственность за ненадлежащее составление технической документации… включая недостатки, обнаруженные впоследствии в ходе строительства, а также в процессе эксплуатации объекта». Пункт 2 обязывает его безвозмездно переделать документацию и возместить убытки. Спорить в этой рамке придётся не о вкусе, а о полноте комплекта — ровно та щель, из-за которой ремонт без проекта дорожает по ходу дела.

Цепочка договоров решает, кому вы вообще можете предъявить

Если бригаду привёл дизайнер и договор с ней подписал он, вы с бригадой юридически не знакомы. Абзац 2 п. 3 ст. 706 ГК РФ: «заказчик и субподрядчик не вправе предъявлять друг другу требования, связанные с нарушением договоров, заключённых каждым из них с генеральным подрядчиком», если иное не предусмотрено законом или договором. Пункт 4 описывает обратный вариант: с согласия генподрядчика заказчик заключает договоры на отдельные работы напрямую, и тогда исполнители «несут ответственность… непосредственно перед заказчиком». Нарисуйте до подписания схему со стрелками: каждая стрелка — договор, и если стрелки к участнику нет, требовать с него нечего.

Лист рабочего чертежа санузла, приклеенный малярным скотчем к неоштукатуренной стене, с карандашными пометками и размерами
Рабочий лист на стене живёт своей жизнью: пометки на нём есть, подписей под ними нет

На skyline-design.ru есть смежный материал: Как выбрать бригаду на ремонт: проверки до договора.

«Ну хорошо» по телефону — это не согласование

Отступление от проекта на объекте — норма жизни: вскрыли стену, а стояк не там, где на плане БТИ. Ненормально другое — то, как это фиксируют.

Пункт 1 ст. 452 ГК РФ: «соглашение об изменении или о расторжении договора совершается в той же форме, что и договор». Договор письменный — значит, и изменение к нему письменное. Пункт 1 ст. 162 ГК РФ добавляет цену устной договорённости: несоблюдение простой письменной формы «лишает стороны права в случае спора ссылаться в подтверждение сделки и её условий на свидетельские показания, но не лишает их права приводить письменные и другие доказательства». Прораб, который «всё помнит», — свидетель. Сообщение в мессенджере с датой и описанием — письменное доказательство.

Вторая половина сюжета — обязанность предупредить. Пункт 1 ст. 716 ГК РФ требует от подрядчика «немедленно предупредить заказчика и до получения от него указаний приостановить работу» при обнаружении непригодности материала, оборудования или технической документации заказчика, «возможных неблагоприятных для заказчика последствий выполнения его указаний о способе исполнения работы» и иных обстоятельств, «которые грозят годности или прочности результатов выполняемой работы». Пункт 2 — санкция: не предупредивший или продолживший работу подрядчик «не вправе… ссылаться на указанные обстоятельства». Для потребителя то же правило дано в ст. 36 Закона «О защите прав потребителей» № 2300-1: исполнитель «обязан своевременно информировать потребителя о том, что соблюдение указаний потребителя и иные обстоятельства, зависящие от потребителя, могут снизить качество выполняемой работы (оказываемой услуги) или повлечь за собой невозможность её завершения в срок».

Устное «давайте сделаем иначе» не переносит ответственность на заказчика. Оно просто стирает следы: доказать, кто это предложил, потом не может ни одна сторона.

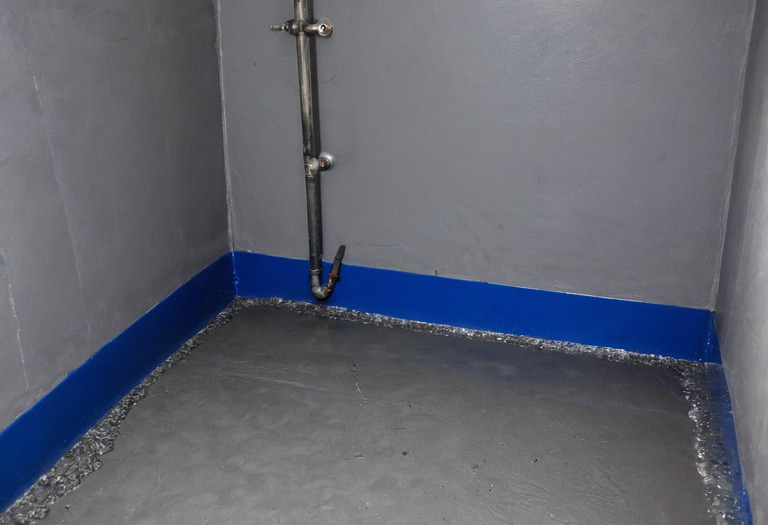

Санузел до укладки плитки: синяя обмазочная гидроизоляция по полу с заходом на стены, трап в полу, армирующая лента в углах
Слой, который через сутки перестанет быть видимым: снимать его нужно сейчас, а не когда потечёт

Приёмка: момент, после которого спорить труднее

Самый недооценённый абзац во всей главе о подряде — п. 3 ст. 720 ГК РФ: «если иное не предусмотрено договором подряда, заказчик, принявший работу без проверки, лишается права ссылаться на недостатки работы, которые могли быть установлены при обычном способе её приёмки (явные недостатки)».

Скрытые недостатки — отдельная категория. Пункт 4 ст. 720: заказчик, обнаруживший после приёмки отступления или недостатки, «которые не могли быть установлены при обычном способе приёмки (скрытые недостатки), в том числе такие, которые были умышленно скрыты подрядчиком, обязан известить об этом подрядчика в разумный срок по их обнаружении». Пункт 2 объясняет, зачем нужны оговорки в акте: ссылаться на замеченные при приёмке недостатки можно, «если в акте либо в ином документе, удостоверяющем приёмку, были оговорены эти недостатки либо возможность последующего предъявления требования об их устранении».

Отсюда весь смысл актов скрытых работ. Закон для квартирного ремонта их не требует — это отраслевая практика, но она превращает невидимые слои в письменное доказательство до того, как их закроют.

Что закрывается первым
Гидроизоляция мокрых зон, разводка водоснабжения и канализации с уклонами, электрика в штробах, контур тёплого пола с опрессовкой, армирование и деформационные швы стяжки, закладные под навесное
Что должно быть в акте
Дата, адрес, помещение, вид работ, применённые материалы с марками, ссылка на лист проекта, подписи исполнителя и заказчика
Что прикладывают
Фотографии с рулеткой в кадре и датой, схема с привязками размерами от двух базовых поверхностей, паспорта и чеки на материалы
Когда подписывают
До того, как слой закрыт следующим, а не задним числом при сдаче объекта

Если дошло до экспертизы, работает п. 5 ст. 720 ГК РФ: «расходы на экспертизу несёт подрядчик, за исключением случаев, когда экспертизой установлено отсутствие нарушений подрядчиком договора подряда или причинной связи между действиями подрядчика и обнаруженными недостатками».

Права заказчика при браке перечислены в п. 1 ст. 723 ГК РФ: безвозмездное устранение в разумный срок, соразмерное уменьшение цены, возмещение своих расходов на устранение — но последнее только «когда право заказчика устранять их предусмотрено в договоре подряда». У потребителя набор шире: п. 1 ст. 29 ЗоЗПП даёт четыре требования на выбор, включая «повторного выполнения работы», а возмещение расходов на устранение «своими силами или третьими лицами» — уже без оговорки про договор. Срок устранения по ст. 30 ЗоЗПП — «разумный срок, назначенный потребителем»; за его нарушение исполнитель платит неустойку по п. 5 ст. 28.

Две пары рук над подоконником: одна придерживает бланк акта скрытых работ, вторая ставит подпись шариковой ручкой
Подпись под актом занимает минуту и стоит дешевле любой экспертизы

Сколько времени есть на претензию

Здесь путают две шкалы: срок, в который недостаток должен быть обнаружен, и срок, в который можно идти в суд.

Сроки по недостаткам работ: что за чем считается
ШкалаНормаЗначение
Обнаружение без гарантийного срока, общий случайп. 2 ст. 724 ГК РФРазумный срок, но в пределах двух лет со дня передачи результата работы
Обнаружение, потребительп. 3 ст. 29 ЗоЗППВ течение гарантийного срока, при его отсутствии — разумный срок в пределах двух лет; пять лет «в отношении недостатков в строении и ином недвижимом имуществе»
Гарантия меньше двух летп. 4 ст. 724 ГК РФ, п. 5 ст. 29 ЗоЗППТребования возможны и после гарантии в пределах двух лет, но доказывать, что недостаток возник до передачи, должен заказчик
Начало гарантиип. 5 ст. 724 ГК РФС момента, когда результат «был принят или должен был быть принят заказчиком»
Исковая давностьп. 1 ст. 725 ГК РФОдин год по требованиям о ненадлежащем качестве работ; «в отношении зданий и сооружений определяется по правилам статьи 196»
Заявили в гарантию — давность сдвигаетсяп. 3 ст. 725 ГК РФТечёт со дня заявления о недостатках, а не со дня приёмки

Год исковой давности по ст. 725 — это то, обо что чаще всего разбивается претензия «через полтора года после сдачи». Относится ли отделка квартиры к «зданиям и сооружениям», за которые считают по общему трёхлетнему правилу ст. 196, суды решают по обстоятельствам дела: единого ответа в тексте закона нет, и это уже область практики, а не цитаты. Вывод один: письменную претензию отправляют сразу по обнаружении — она же по п. 3 ст. 725 сдвигает начало отсчёта давности.

Материал заказчика — самая тихая точка разрыва

Закупка «своими силами, чтобы сэкономить» переносит часть рисков молча. По п. 1 ст. 705 ГК РФ «риск случайной гибели или случайного повреждения материалов… несёт предоставившая их сторона», а риск гибели результата работы до приёмки — подрядчик. Дальше вступает ст. 713 ГК РФ: подрядчик обязан использовать материал заказчика «экономно и расчётливо», отчитаться и вернуть остаток, но п. 2 даёт ему сильное право — если результат не достигнут или непригоден «по причинам, вызванным недостатками предоставленного заказчиком материала», он вправе потребовать оплаты выполненной работы. Границу ставит п. 3 — доказать надо, «что недостатки материала не могли быть обнаружены при надлежащей приёмке подрядчиком этого материала».

У потребителя баланс мягче. Статья 35 ЗоЗПП обязывает исполнителя отвечать «за сохранность этого материала (вещи) и правильное его использование», предупредить о непригодности или недоброкачественности, отчитаться и вернуть остаток; при утрате или повреждении — в трёхдневный срок заменить однородным материалом, а при отсутствии такого «возместить потребителю двукратную цену утраченного (повреждённого) материала (вещи), а также расходы, понесённые потребителем».

Разрыв при этом возникает не из-за боя плитки, а из-за подмены позиции: в спецификации был один клей, куплен другой, дешевле. Тот же механизм ломает встроенную технику, когда размер ниши и размер модуля не сведены между собой, и он же превращает экономию на черновом этапе во вскрытие готового пола.

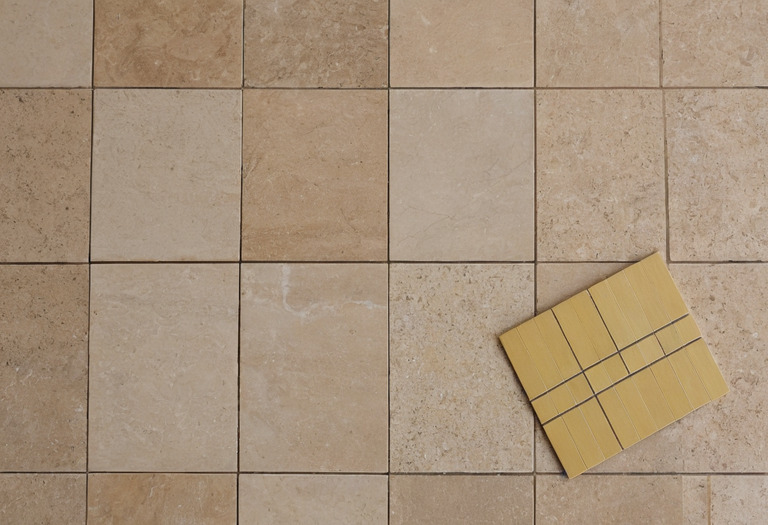

Разложенные образцы плитки, ламината и краски рядом с распечатанной спецификацией с артикулами и отметками
Спецификация с артикулами — единственный способ доказать, что купили не то, что закладывали

Авторский надзор и папка, которая решает спор

Авторский надзор в квартире — не государственная процедура, а условие договора: никакой обязательный норматив не заставляет дизайнера ходить на объект после сдачи альбома. Поэтому «дизайнер должен был проследить» без строчки в договоре ничего не значит: за отступления отвечает тот, кто их допустил.

Работающий блок надзора описывает три вещи: периодичность выездов и их фиксацию, право дизайнера письменно останавливать работы при отступлении от проекта и порядок изменений — кто подписывает, в какой форме, с каким сроком ответа. Без третьего пункта надзор превращается в фотоотчёты, которые никого ни к чему не обязывают. С ним спор из примера в начале решается за вечер: находится лист изменений с трапом, и видно, кто его подписал.

Заказчик и без надзора по п. 1 ст. 715 ГК РФ «вправе во всякое время проверять ход и качество работы, выполняемой подрядчиком, не вмешиваясь в его деятельность», а по п. 3 — назначить разумный срок на устранение и затем «поручить исправление работ другому лицу за счёт подрядчика».

Минимальный комплект, который закрывает щель
Техническое задание как приложение к договору; спецификация с марками и артикулами; альбом с узлами мокрых зон и развёртками; журнал изменений, где каждая строка подписана обеими сторонами; акты скрытых работ с фотофиксацией; акт приёмки с оговорками по п. 2 ст. 720 ГК РФ. Ни один из этих документов не стоит денег — стоит только время, потраченное на их оформление.

Тот же комплект отвечает и на вопрос, кто платит, когда смета выросла на сорок процентов. И он же страхует решения, которые не переиграть после отделки: сценарный свет делится на группы до штробления, высоты розеток привязывают к мебели, а не к стене, шумозащитная конструкция съедает свои сантиметры, дверь в уровень стены едет с завода два месяца, а проём в несущей стене без проекта усиления не согласуют вовсе.

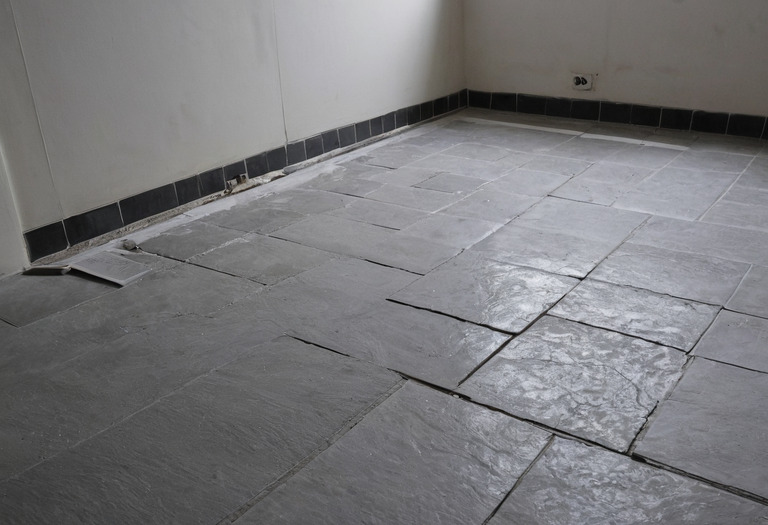

Вскрытый участок готового плиточного пола в санузле: снят квадрат плитки, под ним видна стяжка без гидроизоляции
Вскрытие ради одного вопроса: был ли слой, о котором никто не подписал акт

Санузел из первого абзаца вскрыли: гидроизоляция была сделана только по полу, без захода на стены и без бортика у перенесённого трапа. Спор кончился разделением расходов пополам — не потому, что так справедливо, а потому, что доказать иное было нечем. Лист А4 с подписями, потраченный в тот день на объекте, стоил бы половину санузла.

Короткие ответы

Отвечает ли дизайнер за качество ремонта, который сделала бригада?
По умолчанию нет. Если с дизайнером подписан договор возмездного оказания услуг (гл. 39 ГК РФ), его обязанность — оказать услугу, а не сдать построенный объект. За качество работ отвечает тот, кто по договору обязался «выполнить работу и сдать её результат» — то есть подрядчик по ст. 702 ГК РФ. Исключение — если в договоре с дизайнером прямо описан авторский надзор и порядок его осуществления.
Можно ли предъявить претензию бригаде, которую нашёл дизайнер?
Только если договор на работы подписан напрямую с бригадой или её юрлицом. Если бригада — субподрядчик дизайнера или генподрядчика, то по абз. 2 п. 3 ст. 706 ГК РФ «заказчик и субподрядчик не вправе предъявлять друг другу требования, связанные с нарушением договоров, заключённых каждым из них с генеральным подрядчиком», если иное не предусмотрено законом или договором.
Что будет, если отступление от проекта согласовали устно?
Формально согласования не произошло: по п. 1 ст. 452 ГК РФ соглашение об изменении договора совершается в той же форме, что и договор. А п. 1 ст. 162 ГК РФ лишает стороны права ссылаться в подтверждение сделки на свидетельские показания. Переписка, подписанный протокол или лист изменений к проекту — письменные доказательства, разговор на объекте — нет.
Сколько времени есть на претензию по ремонту квартиры?
Срок обнаружения недостатка и срок обращения в суд — разные вещи. Потребитель по п. 3 ст. 29 ЗоЗПП вправе заявить о недостатках в течение гарантийного срока, а при его отсутствии — в разумный срок в пределах двух лет со дня приёмки (пяти лет — по недостаткам «в строении и ином недвижимом имуществе»). Срок исковой давности по ст. 725 ГК РФ для требований о ненадлежащем качестве работ — один год, а по зданиям и сооружениям определяется по правилам ст. 196.
Обязательны ли акты скрытых работ при ремонте квартиры?
Законом для обычного квартирного ремонта они не предписаны — это отраслевая практика. Но именно они решают спор: п. 3 ст. 720 ГК РФ лишает заказчика, принявшего работу без проверки, права ссылаться на недостатки, которые можно было увидеть при обычной приёмке. Акт с фотографиями и датой переводит гидроизоляцию, разводку и стяжку из «слова против слова» в письменное доказательство.
